Reprise en sous-œuvre d’un corps de ferme — Bernouville (27)
Client :
Client privéDate :
Février - Mars 2026Catégorie :
Reprise en Sous-Œuvre (RSO)Tags :
reprise en sous-œuvre, RSO, sinistre sécheresse, voile béton armé, longrine en pied, passes courtes alternées, redans, blindage bois, maçonnerie de brique ancienne, mur sinistré, reprise de fissures, corps de ferme, Bernouville, Eure, NormandieOuvrage :
Corps de ferme — route de Chauvincourt, Bernouville (27)Nature des travaux :
Reprise en sous-œuvre d'un corps de ferme ancien en maçonnerie de brique, fissuré suite à un sinistre sécheresse : réalisation d'un voile en béton armé et d'une longrine en pied, coulés par passes courtes alternées. Approfondissement du voile sous le pignon Ouest jusqu'à 3 m de profondeur, et des retours de façade Sud et Nord en redans (profondeur dégressive). Désolidarisation de structure par sciage, reprise des fissures de façade et rejointoiement des briques déchaussées — une intervention menée avec une attention particulière à la fragilité d'une maçonnerie ancienne déjà sinistrée.
Reprise en sous-œuvre d'un corps de ferme — Bernouville (27)
Reprise en sous-œuvre d’un corps de ferme ancien fissuré par la sécheresse

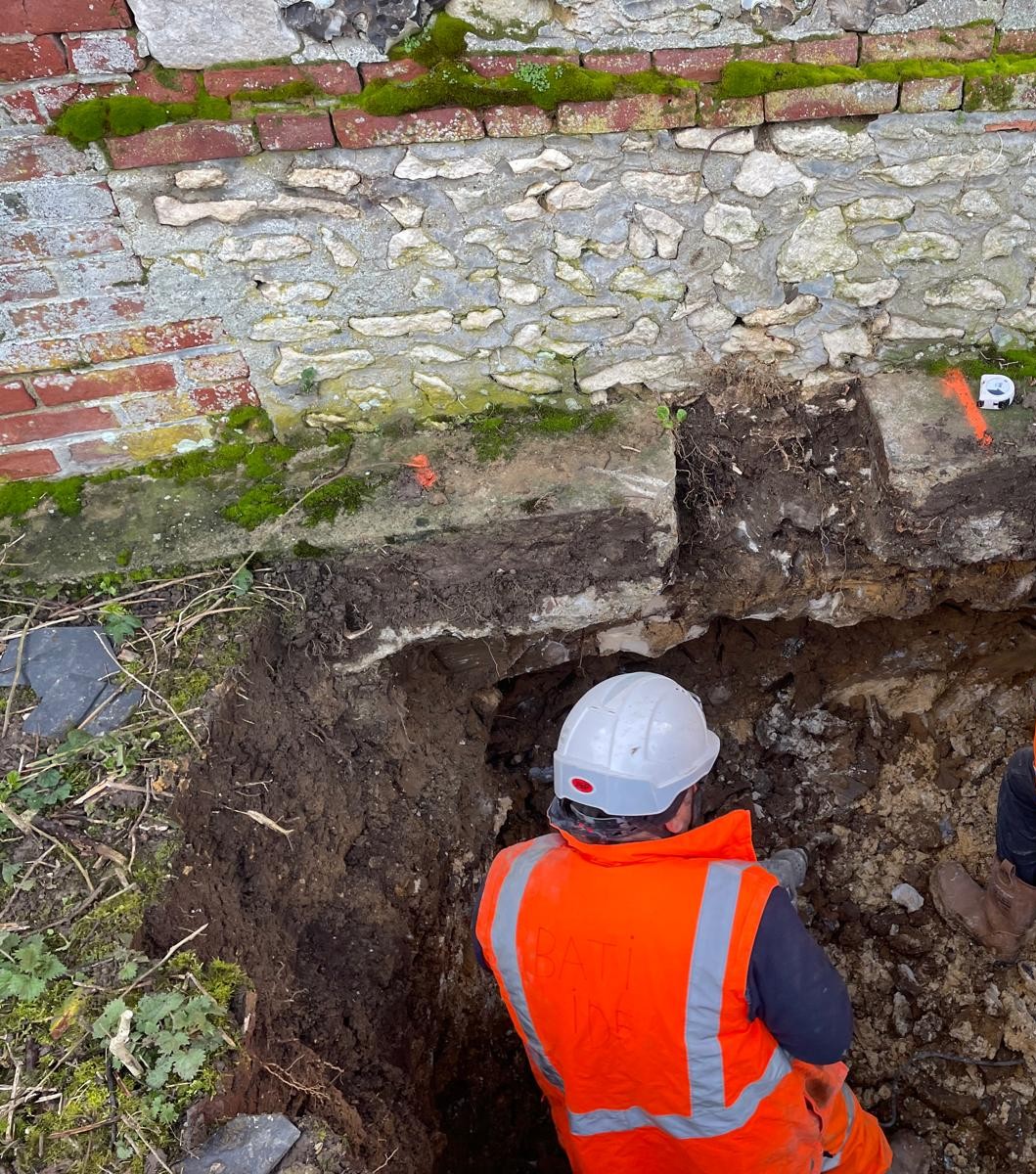

En 2026, BATI-IDF intervient à Bernouville (Eure) pour la reprise en sous-œuvre d’un corps de ferme ancien en maçonnerie de brique, touché par un sinistre sécheresse — mouvements de terrain argileux ayant entraîné des désordres structurels et des fissures en façade.
Sur la base du rapport d’expertise et de l’étude géotechnique, BATI-IDF réalise un voile et une longrine en béton armé sous les fondations existantes, coulés par passes courtes alternées et en redans — afin de redonner au bâtiment une assise stable jusqu’à 3 m de profondeur, tout en préservant une maçonnerie ancienne déjà fragilisée.

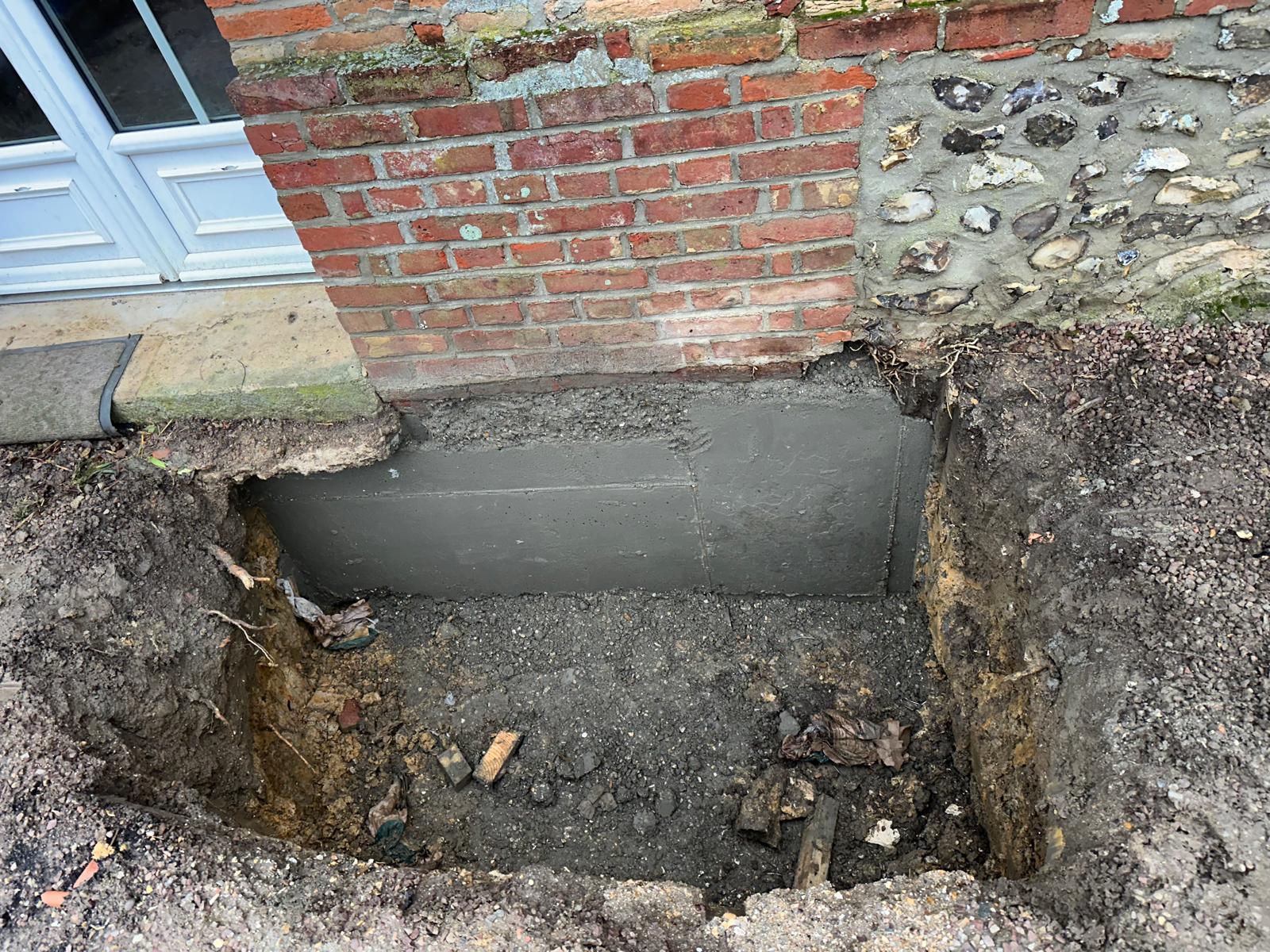

Voile et longrine en béton armé, passes courtes alternées et redans
Reprise en sous-œuvre d’un corps de ferme fissuré suite à un sinistre sécheresse, réalisée par phases pour préserver la stabilité du bâtiment pendant toute la durée des travaux.

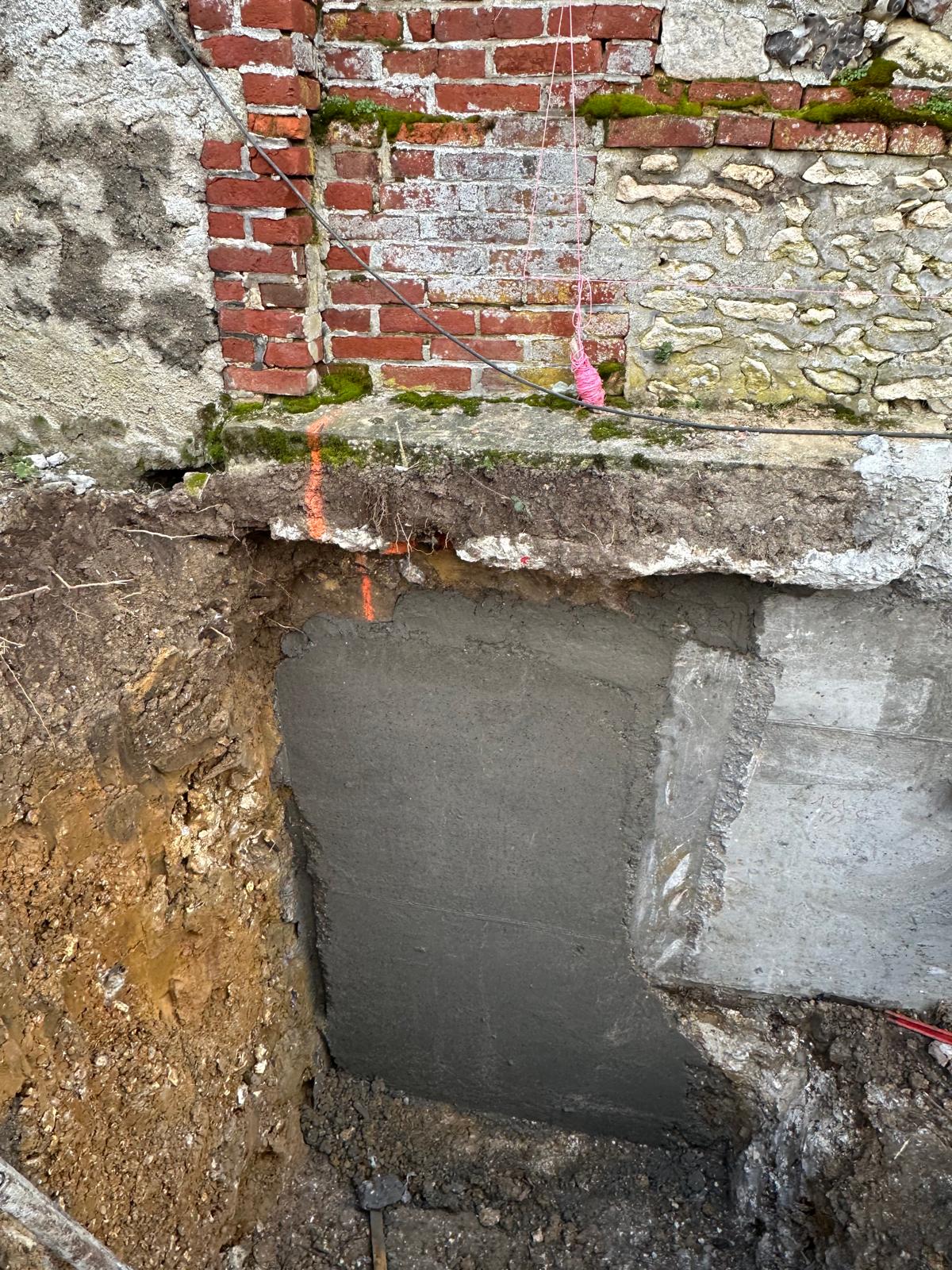

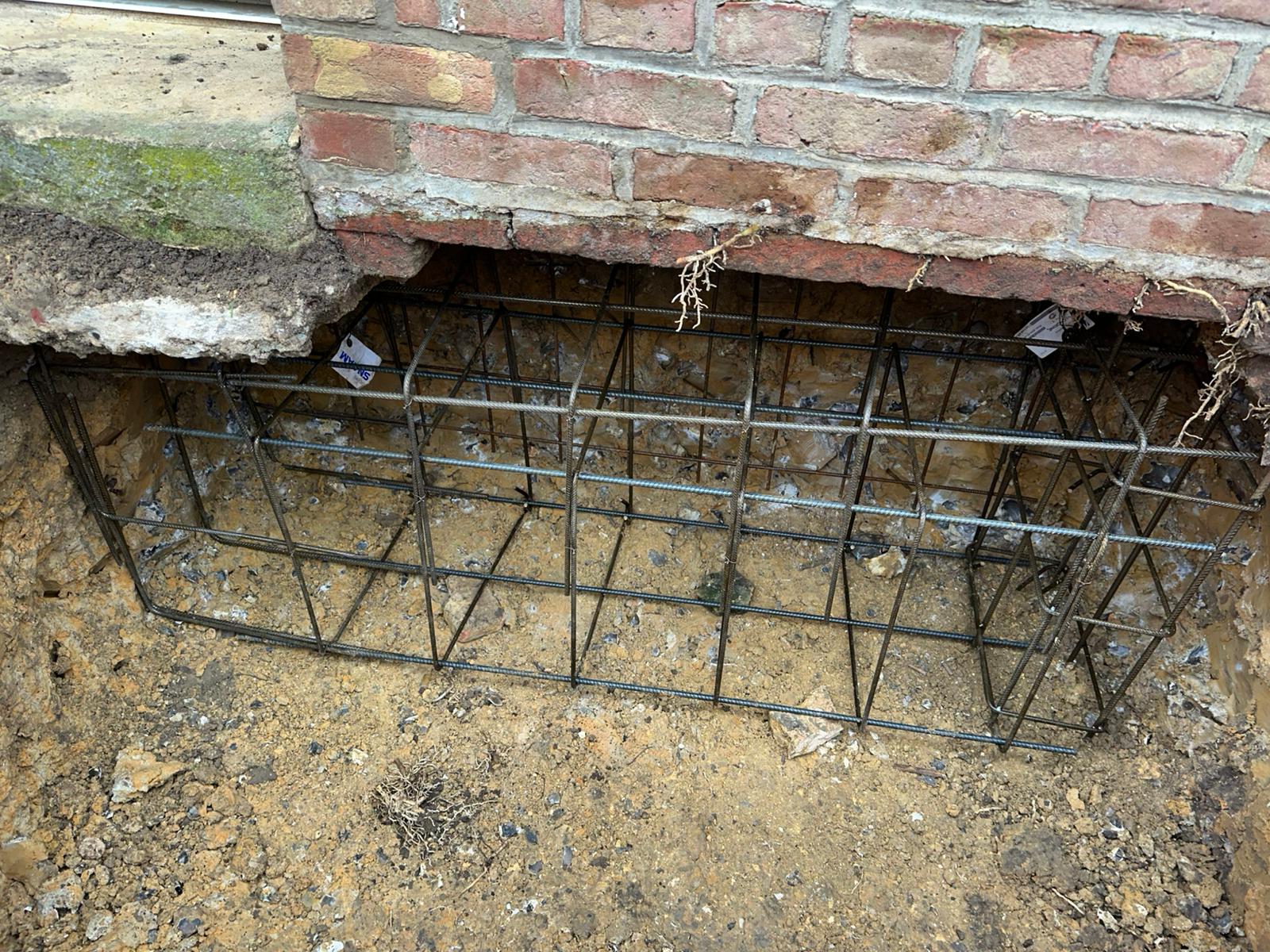

Voile et longrine en pied : réalisation d’un voile en béton armé doublé d’une longrine en pied (60 × 30 cm) sous les fondations existantes, coulés par passes courtes alternées (largeur maxi 1,50 m) pour ne jamais déstabiliser la structure.
Approfondissement maîtrisé : le voile est descendu jusqu’à 3 m de profondeur sous le pignon Ouest (8 ml), tandis que les retours de façade Sud et Nord sont traités en redans — profondeur dégressive de 3 m à 0,60 m (2 × 6 ml) — pour épouser la portance du sol.

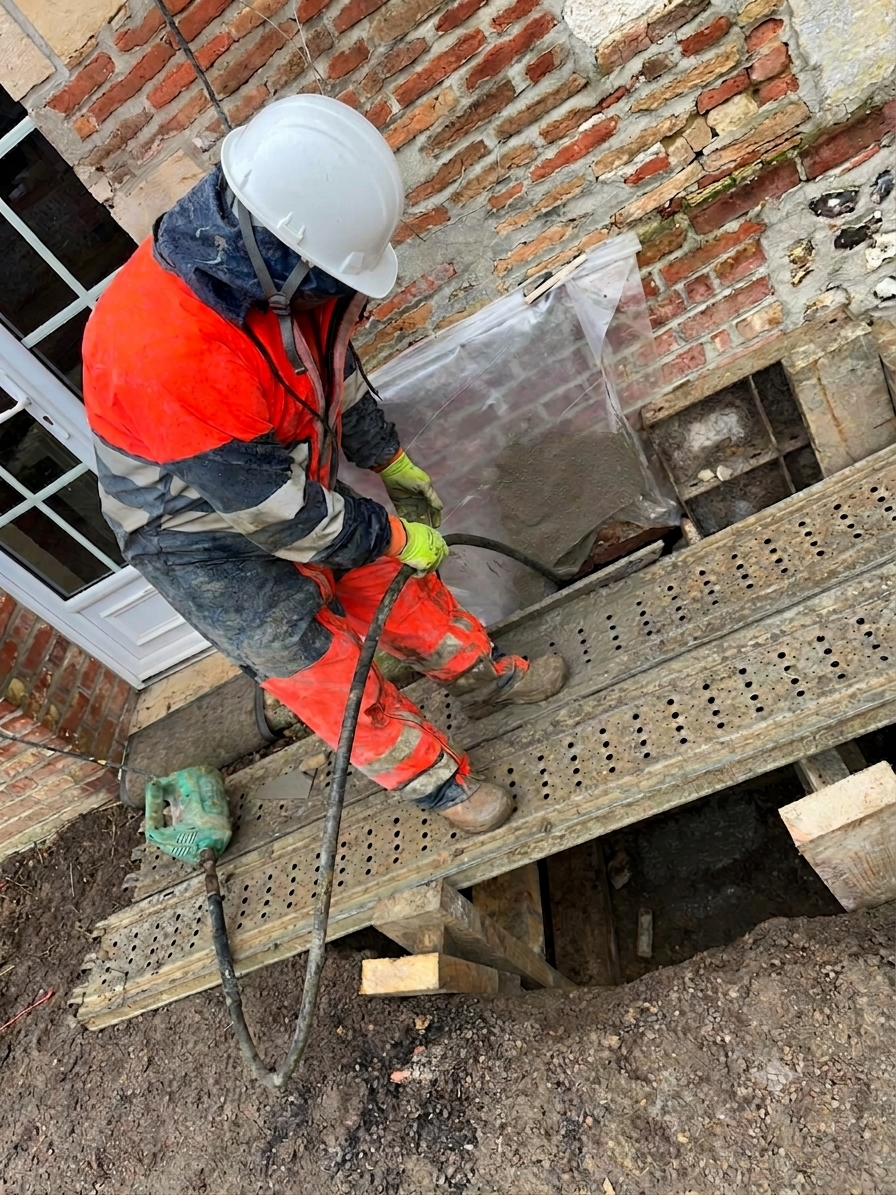

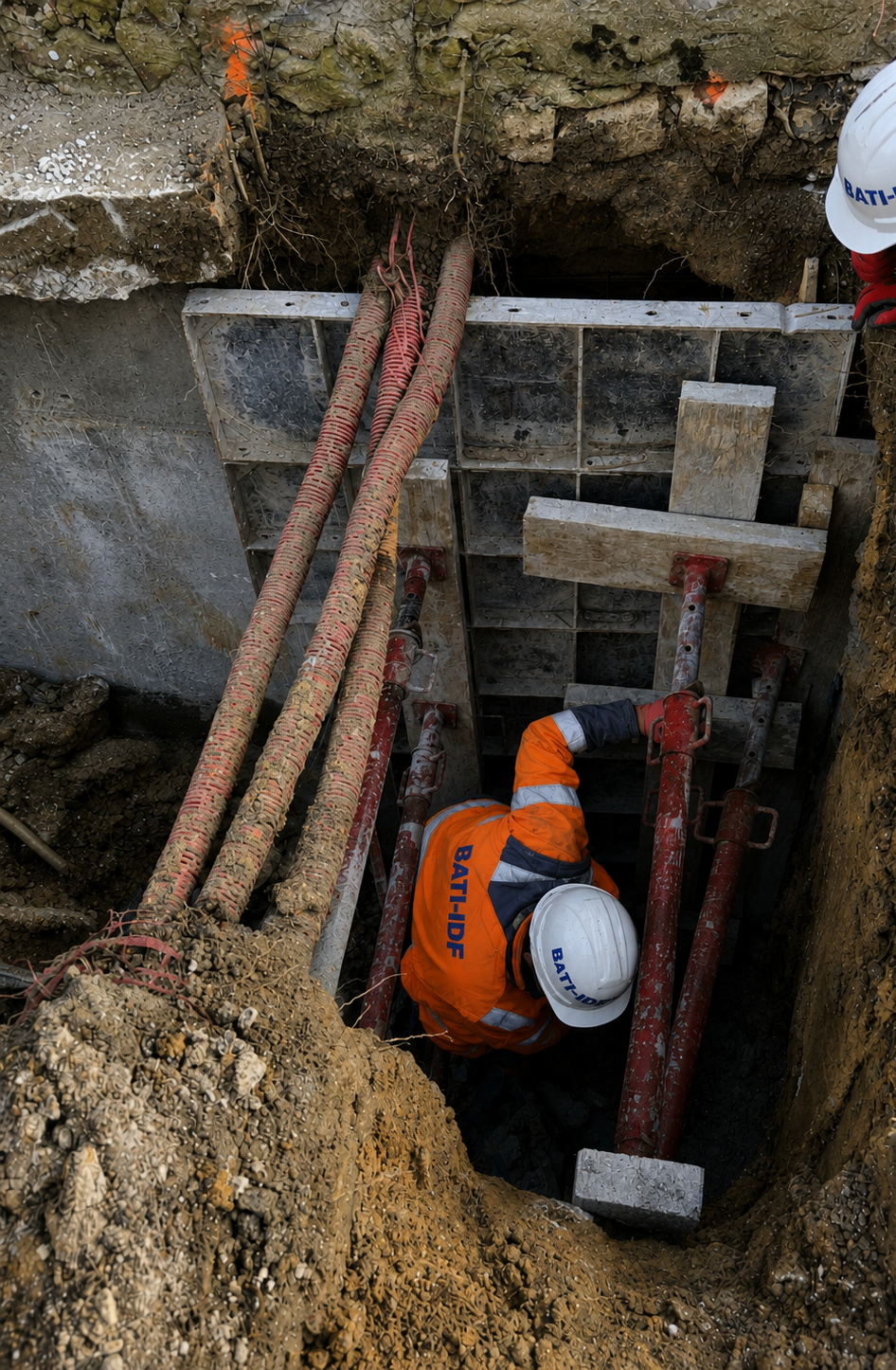

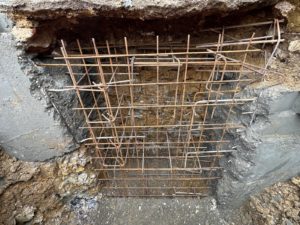

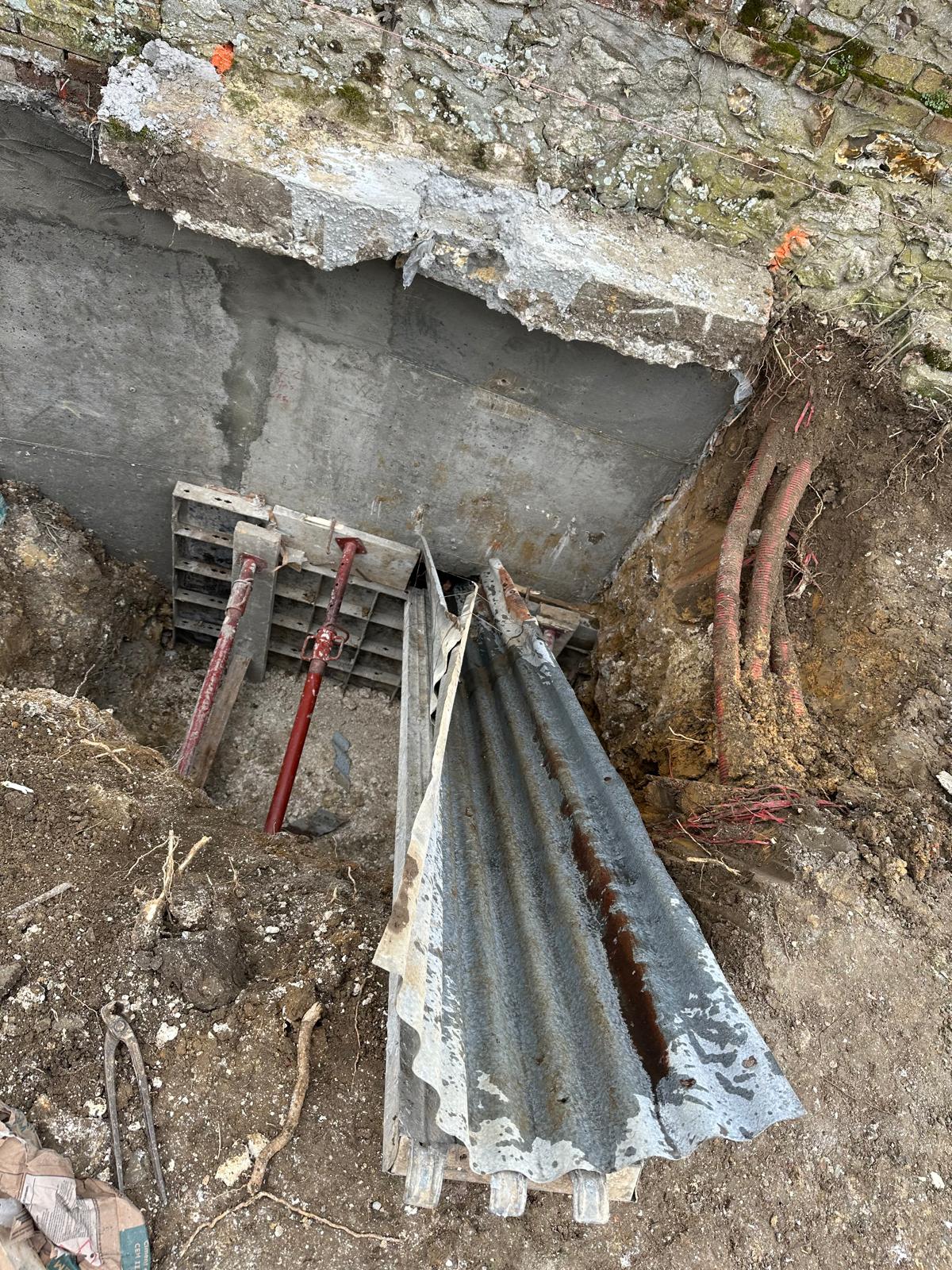

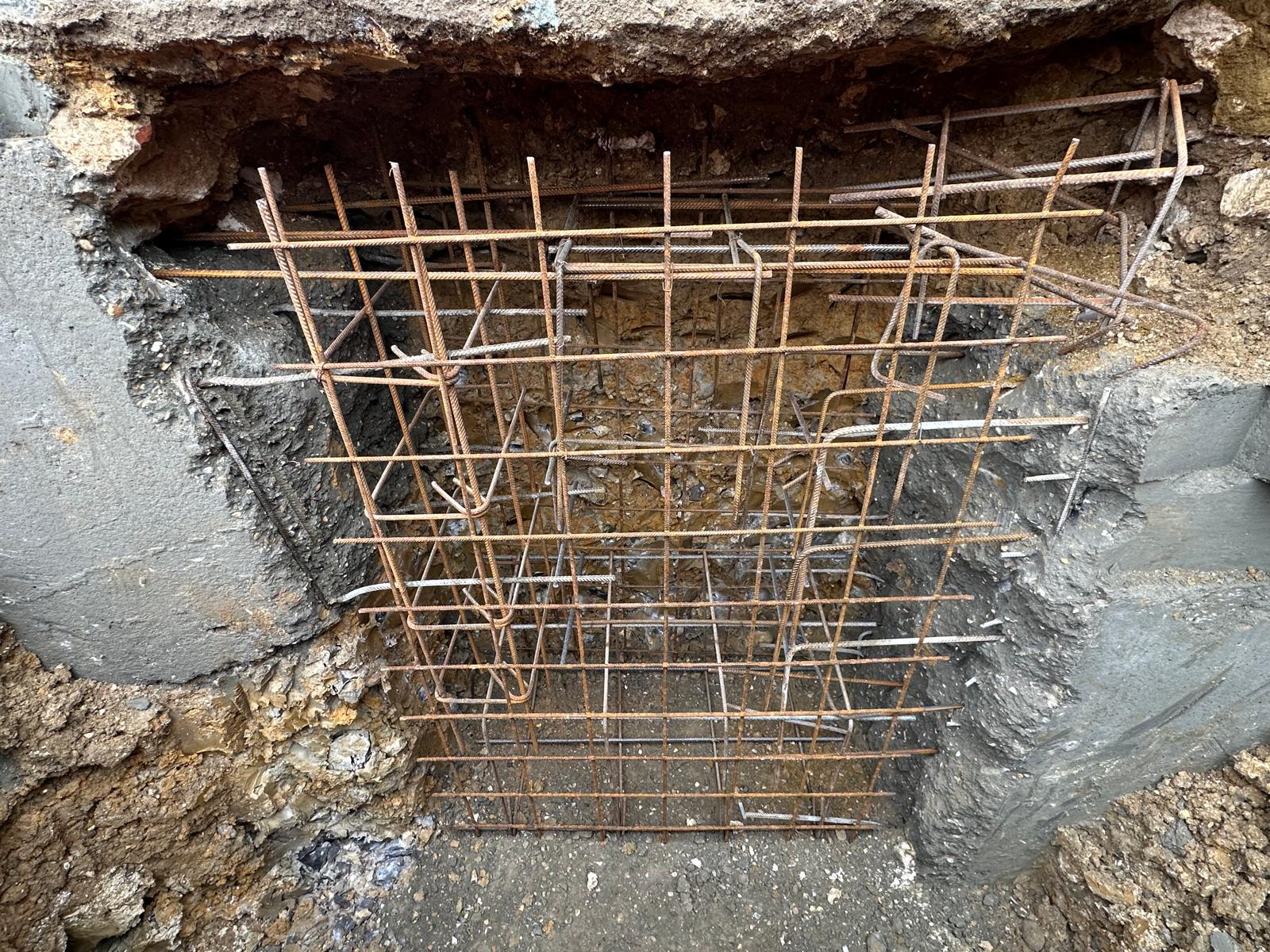

Mise en œuvre : excavation avec blindage bois, ferraillage (treillis soudés ST 25 C pour les voiles, cages 6 HA 10 + cadres HA 8 pour les longrines), coffrage sur 3 m de hauteur, béton fabriqué sur site (dosage 350 kg/m³), puis remblaiement soigneusement compacté.

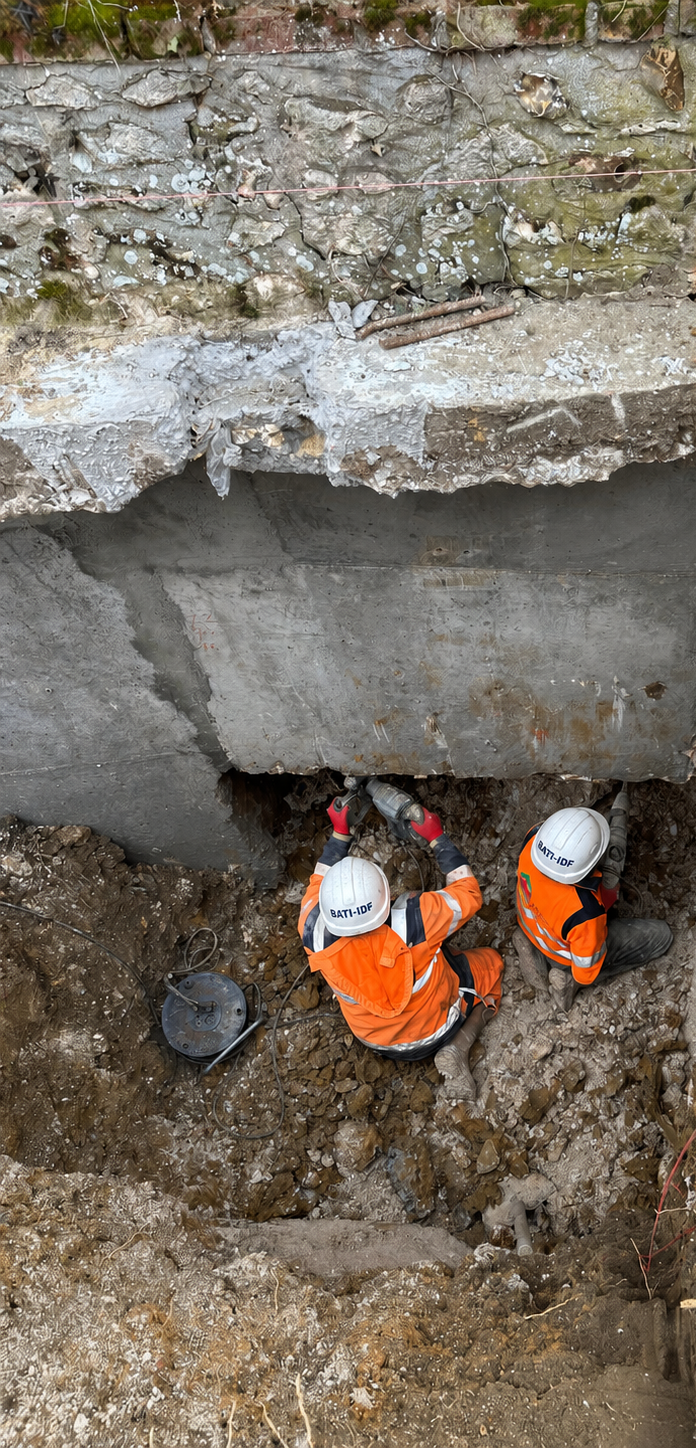

Une intervention délicate sur une maçonnerie ancienne sinistrée : intervenir sous un mur en brique très ancien, déjà fragilisé par le sinistre, exige une grande précaution. Tout l’enjeu est de reprendre les fondations sans aggraver les désordres existants : les passes courtes alternées (1,50 m maxi) et le traitement en redans permettent de ne jamais laisser un linéaire de mur sans appui, et de répartir progressivement les efforts sur la structure fragile.
Travaux structurels associés : désolidarisation de structure par sciage et joints de préfissuration, reprise des fissures de façade et rejointoiement soigné des briques déchaussées, au plus proche de l’aspect d’origine.
BATI-IDF, votre spécialiste de la reprise en sous-œuvre des bâtiments anciens fissurés suite à sinistre sécheresse, en Île-de-France et en Normandie.
